Ministerul Energiei anunță că lucrările la centrala termoelectrică de la Iernut, una dintre cele mai importante investiții energetice ale României, sunt aproape finalizate. În ciuda dificultăților generate de insolvența companiei Duro Felguera, responsabilă de execuție, autoritățile afirmă că punerea în funcțiune a centralei rămâne o prioritate absolută și este planificată pentru acest an.

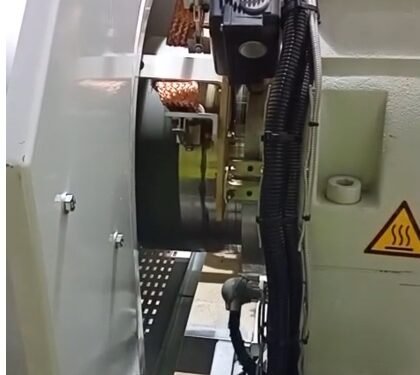

„Proiectul noii centrale termoelectrice cu ciclu combinat de la Iernut a atins o bornă tehnică esențială: învârtirea cu succes a turbinei cu gaz nr. 16 la turație redusă, alături de toate sistemele auxiliare de siguranță”, a transmis ministrul Energiei, Sebastian Burduja, printr-un mesaj publicat marți pe pagina sa de Facebook. El a adăugat că proiectul este finalizat în proporție de 98%, însă ultimele etape sunt cele mai sensibile și complexe, fiind afectate de situația dificilă a contractorului principal.
Pentru a menține ritmul lucrărilor, Romgaz a luat măsuri excepționale, inclusiv plata directă a unor subcontractori precum General Electric. Scopul este evitarea blocajelor financiare care ar putea duce la noi întârzieri. Burduja subliniază că Ministerul Energiei și conducerea Romgaz colaborează strâns pentru a identifica soluții tehnice și contractuale care să asigure continuitatea lucrărilor.
„Am conștiința că salvarea acestui proiect a fost și rămâne prioritate zero. De la preluarea mandatului, am reușit împreună cu echipa Romgaz să deblocăm investiția, să semnăm un nou contract și să aducem proiectul de la 80% la 98% grad de realizare”, a mai notat Burduja.
Totuși, oficialul rămâne prudent: testele și probele finale pot evidenția defecțiuni sau neconformități la echipamente, iar perioada îndelungată de staționare a sistemelor implică lucrări suplimentare de curățare și recondiționare. Burduja a avertizat că termenele finale de punere în funcțiune pot fi influențate de acești factori.
O investiție strategică pentru sistemul energetic național
Centrala CCGT Iernut, cu o capacitate de 430 MW, este amplasată strategic în centrul rețelei energetice naționale. Proiectul urmărește atât creșterea capacității de producție, cât și asigurarea echilibrului în rețea și eliminarea blocajelor din nord-vestul țării. Noua centrală va funcționa cu patru turbine cu gaz și două turbine cu abur, utilizând o tehnologie de ciclu combinat modernă și eficientă.
Romgaz a semnat în aprilie 2023 un nou contract cu Duro Felguera pentru finalizarea lucrărilor, în valoare de 344,9 milioane de lei (fără TVA). Proiectul a fost inițiat în 2016 și trebuia să fie finalizat în 2020, dar a fost amânat din cauza problemelor contractuale și a intrării în insolvență a executantului.
„Fiecare pas înainte reprezintă un pas important către o energie mai sigură, mai ieftină și o infrastructură energetică modernă”, a concluzionat ministrul Energiei.
