Lucrările pe șantierul noii centrale electrice pe gaz de la Mintia avansează conform planului, potrivit informațiilor transmise de principalele companii implicate. Astfel, reprezentanții Transgaz au anunțat că lucrările pentru conducta de alimentare cu gaz sunt în grafic și ar urma să fie finalizate până la mijlocul lunii octombrie 2025. De asemenea, conducerea Transelectrica a dat asigurări că racordarea provizorie la Sistemul Energetic Național va fi realizată până la sfârșitul lunii noiembrie.

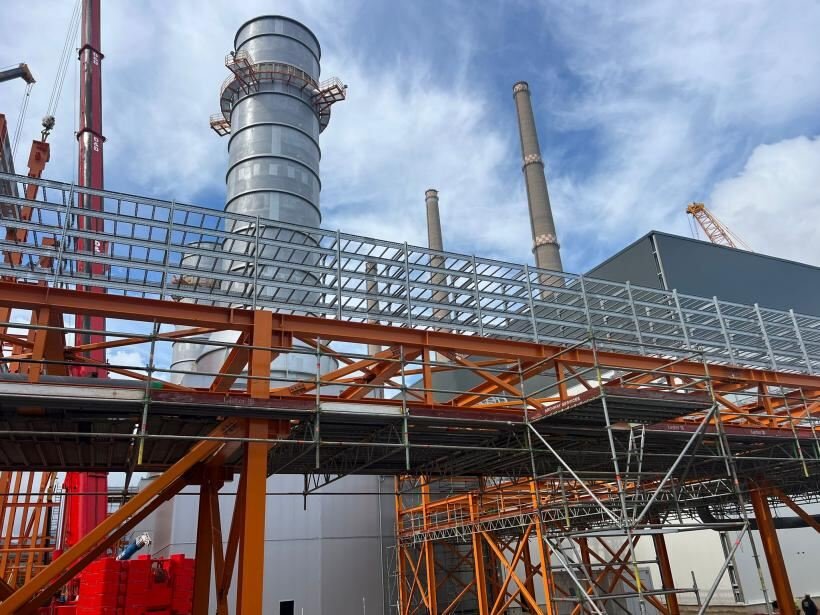

În cursul zilei de luni, a avut loc o vizită pe șantierul de la Mintia, ocazie cu care a fost analizat stadiul construirii centralei electrice pe gaze naturale de 1737 MW și stabilirea responsabilităților ce revin fiecărei părți implicate, respectiv:
- Mass Global Energy – construirea Centralei de cogenerare cu ciclu combinat și construirea Stației de Reglare Măsurare (SRM) gaze naturale cu debitul de 315.000 Nmc/oră;
- SNTGN Transgaz SA – construirea conductei de transport gaze naturale DN 700 Hațeg -Băcia -Mintia în lungime de 56,5 km, aflată în stadiu de execuție și
- CNEE Transelectrica SA – reconductarea liniei de transport energie electrică de înaltă tensiune Mintia-Timișoara.
Noua centrală de la Mintia este o investiție în valoare de aproximativ 1,4 miliarde de euro și va deveni cea mai mare centrală electrică pe gaz din România și una dintre cele mai moderne din Europa de Est. Centrala este construită pe locul fostei termocentrale Mintia, utilizând infrastructura existentă și va avea o capacitate de 1.700 MW.
Vizita a avut loc la inițiativa Ministerului Energiei.
Compania de proiect, Mass Global Energy Rom, a precizat că prima turbină va intra în teste în ianuarie 2026, iar cea de-a doua puțin mai târziu, în februarie-martie. În cazul în care ritmul actual al lucrărilor se menține, centrala ar putea începe să producă energie mai devreme decât termenul stabilit inițial, promit investitorii.
În cadrul întâlnirii, reprezentanții Transgaz au confirmat că lucrările pentru conducta de alimentare cu gaz sunt în grafic și vor fi finalizate până la mijlocul lunii octombrie 2025.
De asemenea, conducerea Transelectrica a prezentat detaliile pentru conectarea centralei la Sistemul Energetic Național, astfel încât, la finalizarea lucrărilor, centrala să poată fi pusă în funcțiune fără întârzieri. Compania Transelectrica și-a luat angajamentul ferm ca până la finele lunii noiembrie să realizeze racordarea provizorie a noii capacități de producție.
La întâlnire au participat reprezentanții managementului Mass Global Energy, compania care construiește centrala, directorul general al SNTGN Transgaz SA, Ion Sterian, împreună cu alți reprezentanți ai mangementului executiv al companiei, directorul general al CNEE Transelectrica SA, Ștefăniță Munteanu, împreună cu reprezentanți ai managementului executiv al Transelectrica, reprezentanți ai managementului Energobit Cluj, proiectantul lucrării, dar și președintele Consiliului Județean, Laurențiu Nistor. La această întâlnire de lucru, din partea Ministerului Energiei a participat secretarul de stat, Pavel-Casian Nițulescu.
Centrala termoelectrică de la Mintia a fost cumpărată în 2022 cu 91 milioane de euro de către Mass Global Energy Rom, parte a grupului Mass Group Holding, companie înființată special pentru această achiziție, parte a unui grup din Irak, înregistrat în Insulele Cayman.
A fost vândută de Complexul Energetic Hunedoara, în 2022, prin administrator judiciar cu 91 de milioane de euro, după ce au fost investiţi în retehnologizare cel puţin 150 de milioane de euro.
