Zeci de mii de locuințe din județele Gorj și Vâlcea vor putea fi racordate la rețeaua de gaze naturale abia peste aproximativ un an și jumătate, după finalizarea conductei Tetila–Horezu–Râmnicu Vâlcea. Proiectul, aflat în execuție, are termen estimat de finalizare la sfârșitul anului 2027.

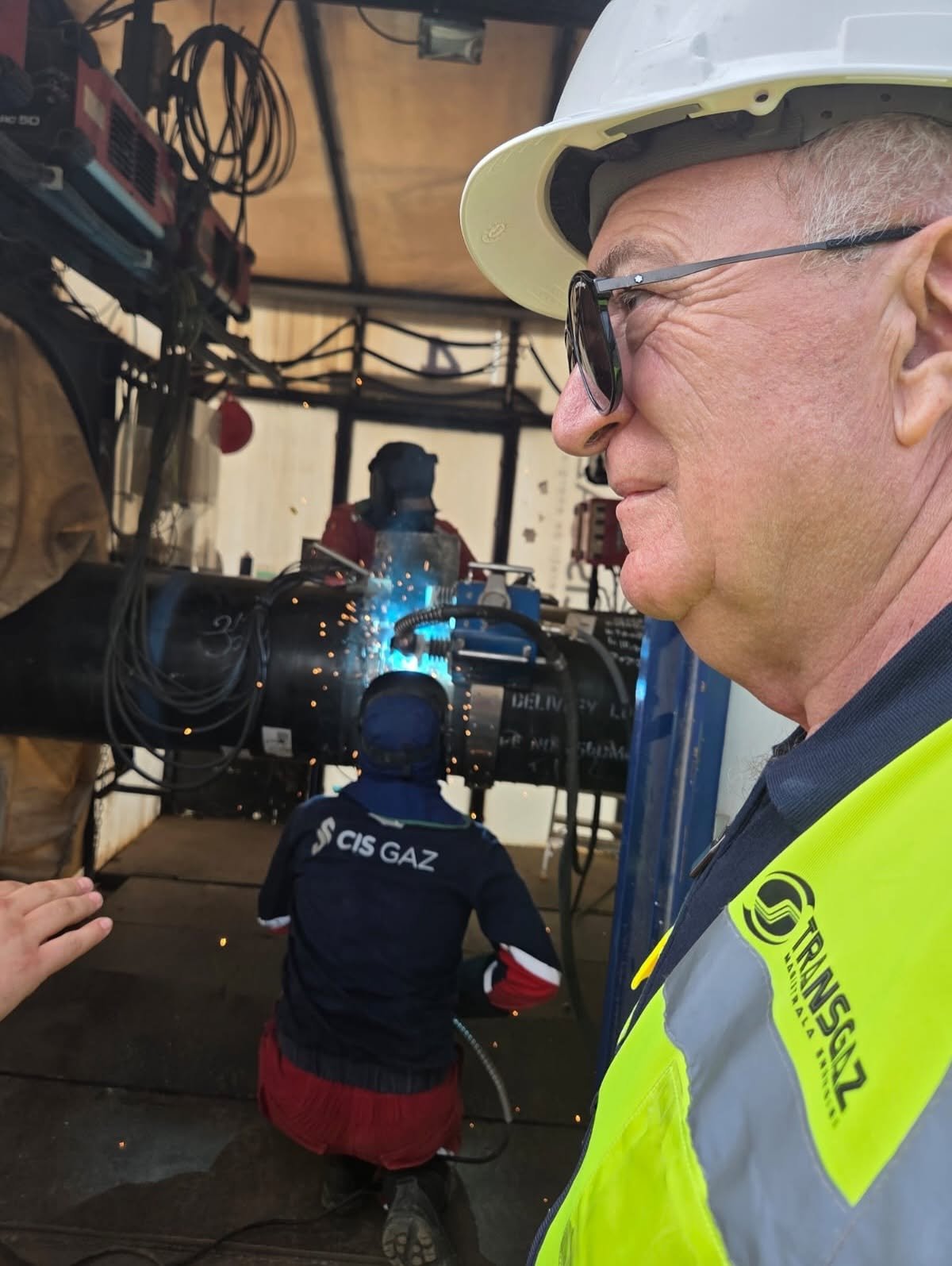

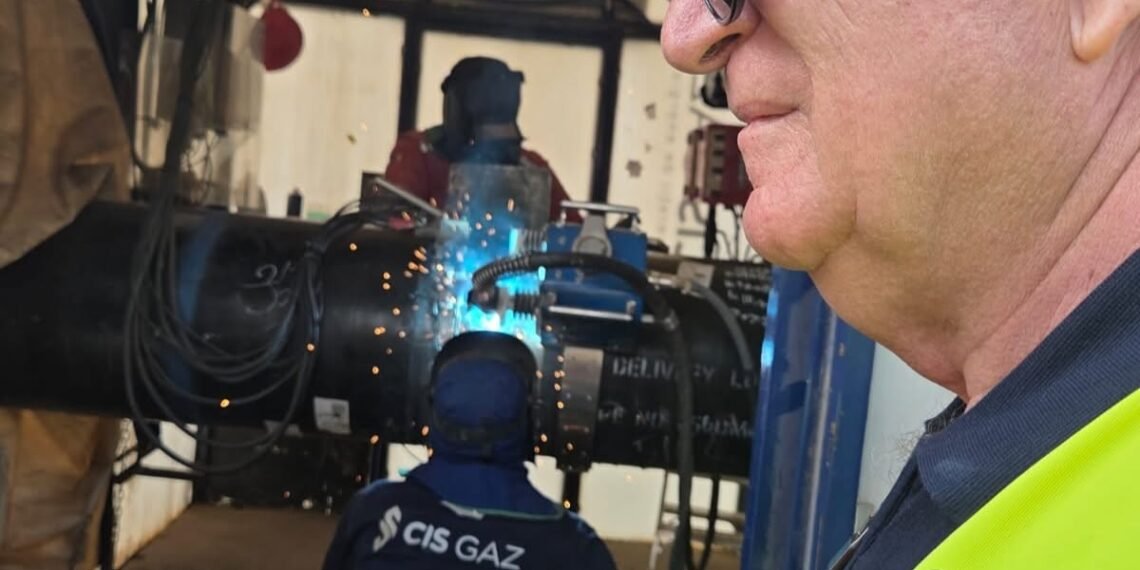

Stadiul lucrărilor a fost verificat vineri de directorul general al Transgaz, Ion Sterian, în cadrul unui tur de monitorizare a mai multor investiții strategice ale companiei. Vizita a inclus mai multe puncte de lucru și organizări de șantier din Gorj și Vâlcea, unde se desfășoară lucrările la noua conductă.
De ce este important proiectul
În nord-estul județului Gorj și nord-vestul județului Vâlcea nu există în prezent rețele de alimentare cu gaze naturale. Din acest motiv, majoritatea locuințelor folosesc pentru încălzire și prepararea hranei lemne de foc, cărbuni sau gaze lichefiate.
Noua conductă va crea posibilitatea alimentării cu gaze naturale pentru aproximativ 85.500 de gospodării și 323 de instituții publice, inclusiv școli, unități medicale, biserici și cămine culturale.
În județul Gorj vor putea fi alimentate aproximativ 32.700 de gospodării, iar în Vâlcea aproape 52.800 de gospodării.
Conducta va traversa 22 de localități
Conducta Tetila–Horezu–Râmnicu Vâlcea va avea o lungime de 92,1 kilometri și va traversa 22 de unități administrativ-teritoriale din cele două județe.
În Gorj, traseul include localitățile Bumbești-Jiu, Mușetești, Alimpești, Baia de Fier, Bengești-Ciocadia, Bumbești-Pițic, Crasna, Novaci și Polovragi.
În județul Vâlcea, conducta va trece prin Bărbătești, Costești, Frâncești, Horezu, Măldărești, Mihăești, Păușești, Pietrari, Slătioara, Stoenești, Tomșani, Vaideeni și Băbeni.
Investiție de peste 300 de milioane de lei
Valoarea totală a proiectului este de 303 milioane de lei (aproximativ 58 de milioane de euro). Din această sumă, peste 101 milioane de lei provin dintr-o finanțare nerambursabilă acordată prin Fondul pentru Mediu, iar diferența este acoperită din fonduri proprii și alte surse de finanțare ale Transgaz.
Beneficii pentru populație și economie
Potrivit Transgaz, noua conductă va permite extinderea rețelelor de distribuție a gazelor naturale în zonă, va reduce dependența de lemne și cărbune pentru încălzire și va contribui la scăderea emisiilor de carbon.
Compania susține că proiectul poate sprijini dezvoltarea turismului și atragerea de noi investiții în industrie. De asemenea, prin conectarea la alte magistrale de transport al gazelor, va putea fi suplimentată alimentarea cu gaze a platformei industriale Oltchim și va crește siguranța alimentării consumatorilor în perioadele cu consum ridicat sau în cazul unor perturbări la nivel național.
Dacă lucrările vor respecta graficul actual, conducta Tetila–Horezu–Râmnicu Vâlcea va fi finalizată la sfârșitul anului 2027, iar abia după aceea localitățile de pe traseu vor putea începe procesul de racordare la rețelele de distribuție a gazelor naturale.
